本工程位于长春市西南部,工程起点洛阳街,终至和平大街,路路全长556米,工期至2016年8月26日,凭据工程进度铺排,预计在7月31日北半幅达到通车前提。
一、 工程进展

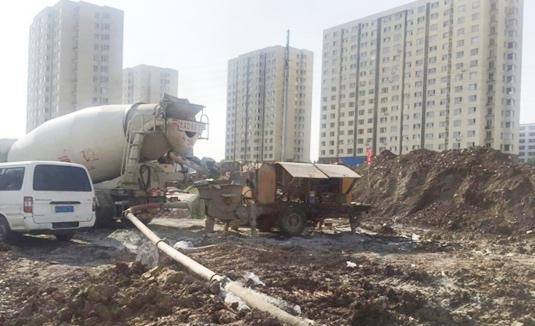

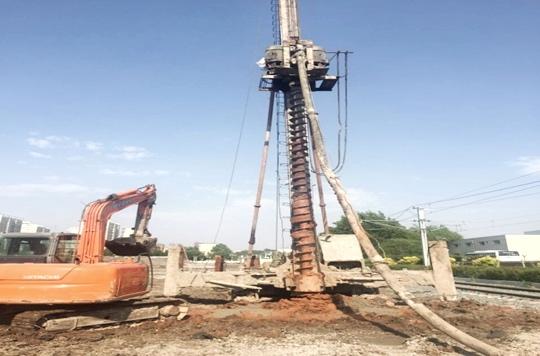

由于路路天堑与55路有轨电车轨路相距不及50公分,土基处置时为预防轨路的沉陷,所以土基处置分两幅实现。第一幅靠近轨路6米宽的土基处置选取CFG桩(水泥粉煤灰碎石桩)实现,CFG桩总计1086根,现已全数灌注结束。第二幅凭据土基情况,桩号k0+27—k0+230选取60cm山皮石换填;桩号k0+230—k0+480选取100cm山皮石,150cm白灰土换填;桩号k0+480—k0+556选取50cm山皮石换填。目前在构筑施工便路,以便工程资料的进厂,同时约有6000m?弃土必要表运。
二、 下一步工作铺排
1、构筑施工便路约300米;
2、山皮石进厂进行第二幅土基处置;
3、结构层填筑。
